您好,欢迎进入河北云池喷泉工程有限公司官网!

河北云池喷泉工程有限公司

15097432486
公司资讯
您的位置: 主页 > 公司资讯
江西省人工潮汐瀑布设计安装厂家
发布时间:2026-04-11浏览次数:

景区爆款人工潮汐瀑布安装施工流程(标准化可落地)

一、前期准备阶段(施工前7-10天)

围绕现场勘测、方案优化、物资筹备、手续报备四大环节,贴合景区管理要求。

1.  现场勘测与定位:施工与设计团队联合勘测,确认地形(避开松软积水区域)、水电配套(适配设备功率,避开原有管线)、周边环境(规划围挡,减少对景区运营影响),定位设备与管线位置并形成勘测报告。潮汐瀑布造价。

2.  方案定制与优化:结合景区主题优化方案,明确瀑布尺寸、潮汐周期(建议15-30分钟/周期)、设备选型(优先节能耐用款)、景观融合及安全防护设计,经景区审核通过后开工。

3.  物资筹备与检验:按方案筹备基础物资、核心设备(变频水泵组、PLC控制系统等)、辅助物资及施工工具,进场前调试检验,分类存放于景区指定区域,避免占用游客通道。

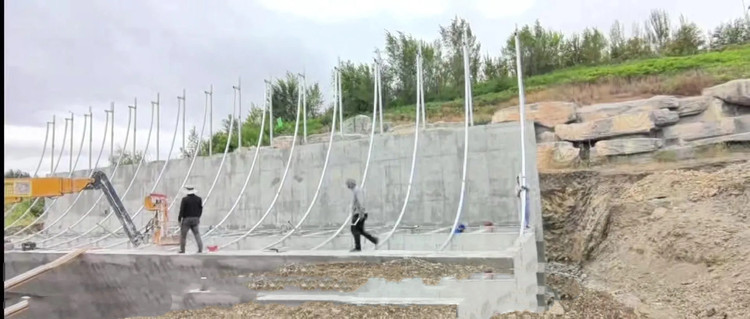

4.  手续报备与人员培训:向景区提交施工报备材料,获批后开工;培训施工团队,明确施工规范、安全操作及岗位职责。1774916842054081900-1.jpg@750w_750h_90Q

二、基础施工阶段(施工第1-7天)

聚焦地基开挖、蓄水池建设、管线预埋,严格遵循施工标准,做好防水防渗漏。

1.  施工围挡搭建:搭建≥1.8米围挡,配防护网与警示标识,底部密封,设置游客疏导指示牌并专人值守。

2.  地基开挖与处理:开挖深度≥1.5米,清理杂物避免破坏绿化,基底平整夯实后铺≥10cm碎石垫层,地质较差区域需浇筑钢筋混凝土垫层加固。

3.  蓄水池施工与防水:绑扎钢筋、浇筑防水混凝土,养护≥72小时后做防水处理,重点加强易渗漏部位,蓄水24小时无渗漏为合格。潮汐瀑布方案。

4.  管线预埋:采用耐腐蚀不锈钢管道,供水坡度≥3‰、排水坡度≥5‰,避开原有管线与绿化根系,预埋后打压试验(供水≥0.6MPa,保压30分钟无泄漏),供电管线做好绝缘穿管保护。

三、设备安装阶段(施工第8-12天)

遵循精准定位、规范操作原则,安装核心与辅助设备,确保牢固规范。

1.  设备机房搭建(若有):采用防水防晒隔音材质,预留通风检修口,做好地面防水与排水。

2.  核心设备安装:变频水泵组固定牢固,接口密封并安装阀门过滤器;PLC控制系统与传感器安装到位,线路规范标识;导流水箱固定调平,确保水流均匀导出。

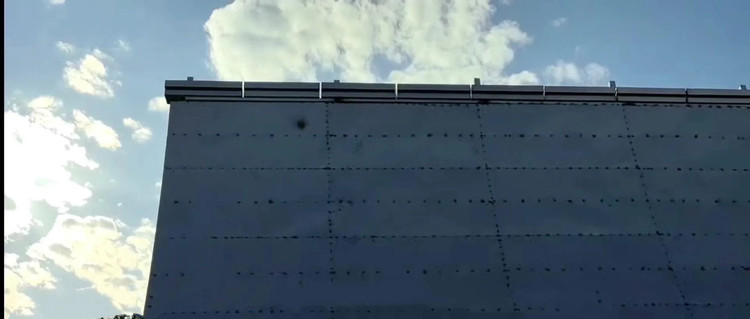

3.  辅助设备安装:安装过滤装置、防水灯光音效设备,瀑布周边设≥1.2米防护栏、防滑地砖及警示标识,高空瀑布增设高空防护。1774916842054081900-2.jpg@750w_750h_90Q

4.  设备固定与检查:逐一检查设备固定、线路与管道接口,清理设备杂物,做好防护。

四、系统调试阶段(施工第13-14天)

分单机调试、联动调试、景观优化,模拟景区实际运行场景。

1.  单机调试:逐一测试水泵、控制系统、辅助设备,确认运行正常、参数达标。

2.  联动调试:设备联动连续运行24小时,检查潮汐节奏、水循环流畅性及设备联动协调性。

3.  景观优化与调整:优化潮汐参数、水流形态及灯光音效,测试互动功能(若有),提升观赏与体验感。

4.  故障排查与整改:及时排查整改调试中的问题,直至设备与景观效果达标。吉安。1775807406042864700-3.jpg@750w_750h_90Q

五、验收交付阶段(施工第15天)

联合景区、设计、施工三方验收,明确运维责任。

1.  验收内容与标准:检查基础工程、设备运行、景观效果、安全防护,验收施工资料完整性。

2.  问题整改与复验:对验收问题限期整改,复验合格后方可交付。

3.  交付与培训:办理交付手续,明确质保(1-2年)与售后,培训景区运维人员掌握操作与故障排查技巧。

六、后期维护与质保阶段(交付后)

施工团队与景区协同做好维护,确保景观长期稳定。

1.  日常运维(景区负责):每日清理检查,每周清洗过滤,每月校准设备,每季度全面检修,恶劣天气后排查隐患。

2.  质保维护(施工团队负责):质保期内24-48小时响应维修,质保结束前全面检修并提供运维建议。

3.  升级优化(可选):根据景区需求,优化互动功能、灯光音效等,提升引流效果。

补充说明:施工需控制噪音扬尘,避开游客高峰期,保护景区绿化,做好安全管理。



15097432486
